地暖安裝施工規范

地板采暖是一項技術含量高、施工標準高的系統工程,任何一個環節的疏忽不但可能降低地暖系統的應用效果,而且有可能帶來嚴重的質量事故。但目前地暖行業內尚缺乏統一的行業尺度和市場規范,這給地暖用戶帶來了很多隱患。

地暖施工前注意事項:

01 一定要找具備地暖專業知識的施工團隊。地暖行業素有“三分產品,七分安裝”之說,地暖是一項系統的工程,如果安裝不好,一旦出現問題,維修起來會很麻煩,而且后期使用成本也會隨之增加,所以選擇資質好、服務好的地暖服務商很重要。

02 有較完善的施工方案、施工組織設計,并已完成技術交底;設計施工圖紙、所有進場材料、產品的技術文件應齊全,標志應清晰,外觀檢查合格,必要時應抽樣進行相關檢測;施工現場具有供水或供電條件,有儲放材料的臨時設施。

03 地暖系統安裝前,應保證施工現場水電路管施工完畢。廚房、衛生間應已做過閉水試驗并經過驗收;土建專業已完成墻面粉刷,外窗、外門已安裝完畢;用戶需與裝修公司提前溝通,協調工作配合流程。

04 施工區域地面應平整清潔,無裸露的鋼筋、水電管線及任何影響施工進行的設備、材料、雜物等;施工的環境溫度條件不宜低于5℃;應避免與其他工種進行交叉施工作業,所有后期裝修所需的地面孔應在地暖管鋪設之前打好,避免以后任何鉆孔操作。

05 加熱管應進行遮光包裝后運輸,不得裸露散裝;運輸、裝卸和搬運時,應小心輕放,不得拋、摔、滾、拖。,儲存在溫度不超過40℃,通風良好和干凈的庫房內;與熱源距離應保持在1m以上。應避免因環境溫度和物理壓力受到損害。

地暖安裝施工規范-空氣能熱泵廠家

圖解地暖安裝工序

安裝流程和安裝時間

一:前期安裝:水電施工完畢。

1、主管預埋。2、溫控線管預埋。3、安裝分集水器。

二:全面安裝:地板鋪設前木工結束后。

4、鋪設擠塑板、反射膜。5、鋪設地暖管(二次水壓試驗)。6、裝飾方回填找平地面

三:后期驗收:裝潢竣工時。

7、安裝壁掛爐。8、系統調試驗收

地暖安裝過程(圖解)

地暖安裝施工規范-空氣能熱泵廠家

1、進場后把施工現場清理干凈,并確定壁掛爐及分集水器的安裝位置。

2、將分集水器按預先規定的位置靠墻體安裝,安裝做到平直、牢固。

3、壁掛爐及壁掛爐主管定位,并確定煙道位置

4、在裝分集水器的地方開槽,隱埋溫控線。并將相關溫控線放到其周圍,以便連接

5、先根據實際尺寸裁切保溫板,然后再進行鋪設,鋪設時候要為管道留出空檔.

6、反射膜須緊貼保溫板,兩塊反射膜邊緣也需要用膠帶黏好。

7、嚴格按照設計施工圖紙鋪設地暖盤管,并用塑料卡釘將管材固定于保溫層上。

8、向鋪好的管道內注滿冷水,再用專用打壓機打入6kg的壓力,密封24小時測漏。

9、鋪設混凝土時,在門口、過道、地漏等位置必須做好記號,防止后期施工中不當行為破壞地暖管道.

10、安裝壁掛爐,對整個供水環路水溫及水力平衡進行調試。

地暖安裝驗收全過程

地暖安裝施工規范-空氣能熱泵廠家

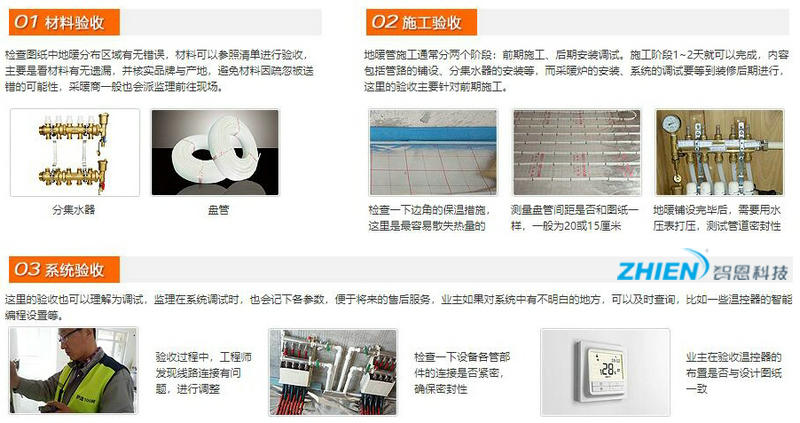

01材料驗收

檢查圖紙中地暖分布區域有無錯誤,材料可以參照清單進行驗收,主要是看材料有無遺漏,并核實品牌與產地,避免材料因疏忽被送錯的可能性,采暖商一般也會派監理前往現場。

分集水器 盤管

02施工驗收

地暖管施工通常分兩個階段:前期施工、后期安裝調試。施工階段1~2天就可以完成,內容包括管路的鋪設、分集水器的安裝等,而采暖爐的安裝、系統的調試要等到裝修后期進行,這里的驗收主要針對前期施工。

檢查一下邊角的保溫措施,這里是最容易散失熱量的。

測量盤管間距是否和圖紙一樣,一般為20或15厘米。

地暖鋪設完畢后,需要用水壓表打壓,測試管道密封性。

03系統驗收

這里的驗收也可以理解為調試,監理在系統調試時,也會記下各參數,便于將來的售后服務,業主如果對系統中有不明白的地方,可以及時查詢,比如一些溫控器的智能編程設置等。

驗收過程中,工程師發現線路連接有問題,進行調整。

檢查一下設備各管部件的連接是否緊密,確保密封性。

業主在驗收溫控器的布置是否與設計圖紙一致
